一、施工準備
1、 在大面積砌筑施工之前編制各戶型砌筑小樣圖和排磚圖,并貼置于對應戶型內。
2、測量放線
3、預制
4、立皮數桿
5、導墻設置

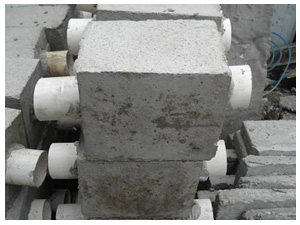

6、植墻體拉結筋
……
二、施工工藝
1、基本工藝流程:
清理基層→施工放線→砌塊排列圖、立皮數桿→導墻施工→拉結鋼筋或拉板設置→首次 1.5m高度或窗臺標高砌筑→安裝窗臺板→上部砌塊砌筑→安裝過梁及構造柱→頂塞縫→清理驗收
2、工序間歇要求
(1)蒸壓加氣混凝土砌塊的齡期不應少于28天。
(2)每次砌筑高度不應超過 1.5m,距上一批間歇時間不小于24h。
(3)砌筑完后至頂部塞縫間歇時間不小于7天。
(4)頂塞縫完成至抹灰間歇時間不小于14天。

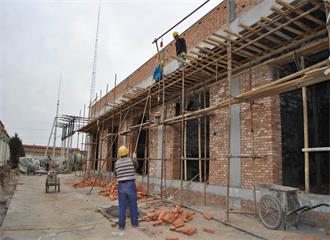

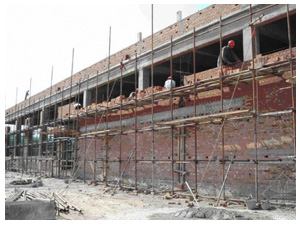

3、砌筑前施工機具完備

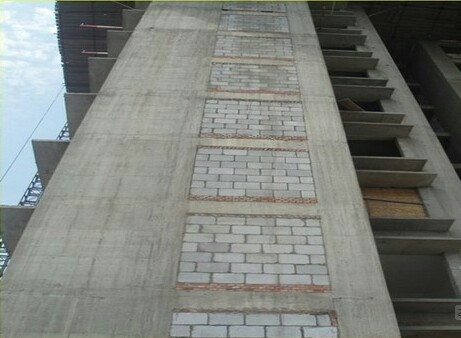

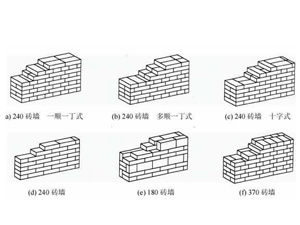

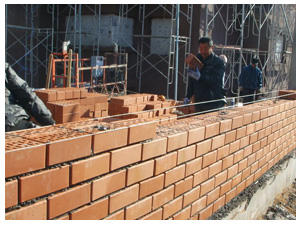

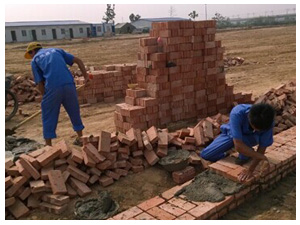

4、砌筑 整體效果

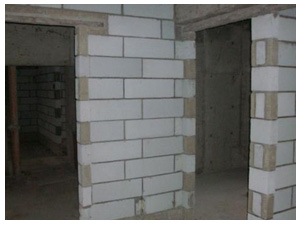

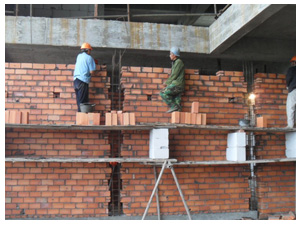

圈梁

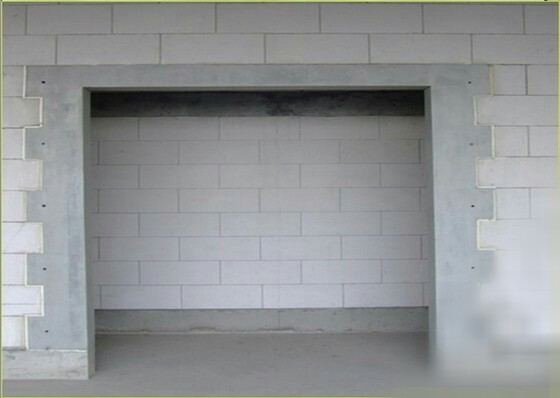

過梁

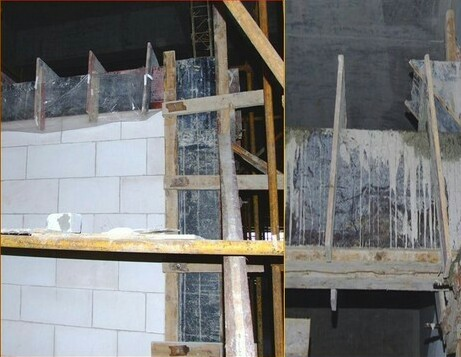

構造柱

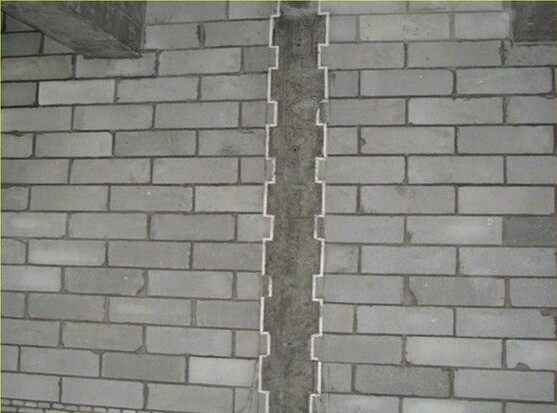

導墻設置

彈出砌筑雙控制線
